五.彩色透水地坪施工要求
1.施工前必須按規定對基層、排水系統進行檢查驗收,符合要求后才能進行面層施工。
2.按設計要求立模,確保其厚度、垂直度、排水坡度等符合設計要求。
3.在透水混凝土面層施工前,應對混凝土結構層作清潔處理,處理后的混凝土結構層表面應粗糙、清潔、無積水,并保持一定的濕潤狀態,同時必須進行界面處理。宜在界面劑濕潤狀態時,及時進行透水混凝土的鋪攤施工。
4.透水混凝土物料配比的計量必須準確。
5.攪拌。將配好的物料按投料順序投入攪拌機中攪拌均勻:將摻合物、水泥、碎石投入攪拌機中,先進行攪拌30秒后,再將稱量好的水,分2-3次加入攪拌機中進行攪拌,攪拌時間控制在1.5-2分鐘。
6.運輸。透水混凝土初凝時間短,拌合物從攪拌機出料后,運至鋪筑地點進行攤鋪、振搗、做面直至完成允許最長時間,根據施工氣溫確定,宜控制在一小時之內。

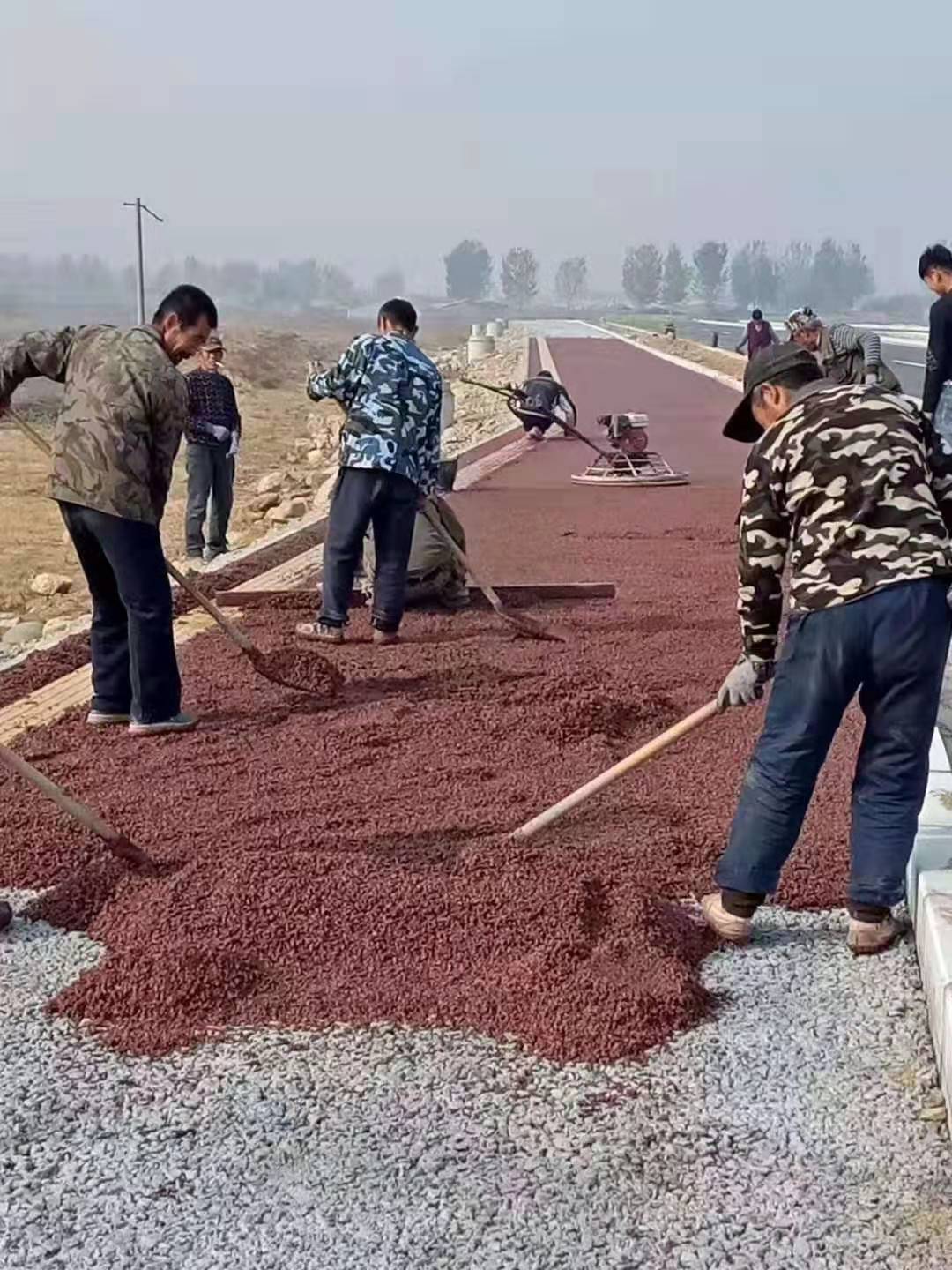

7.攤鋪。將拌合料均勻攤鋪在基層工作面上,其松鋪系數為1.1、用刮尺找準平整度。排水坡度有設計要求的路面應按設計要求施工。
8.透水混凝土厚度>70mm時采用平板振動器振動,透水混凝土厚度<70mm時采用專用滾壓工具滾壓。用平板振動器振動時應防止振動時間過長而出現離折現象。
9. 透水地坪雨天不應施工。
10.當室外日平均氣溫連續低于5攝氏度時,透水混凝土路面施工應按冬季施工規定執行。
11.當室外日平均氣溫超過30-35攝氏度時,透水混凝土路面層施工應按夏季施工規定執行。
12.透水混凝土施工后,宜在72小時內涂刷保護劑。涂刷保護劑前,面層應進行清潔。
13.按設計要求進行脹逢和縮逢施工。
14.透水混凝土施工后,視氣溫不同,當透水混凝土強度大于5MPa時,用切縫機進行伸縮縫切割。

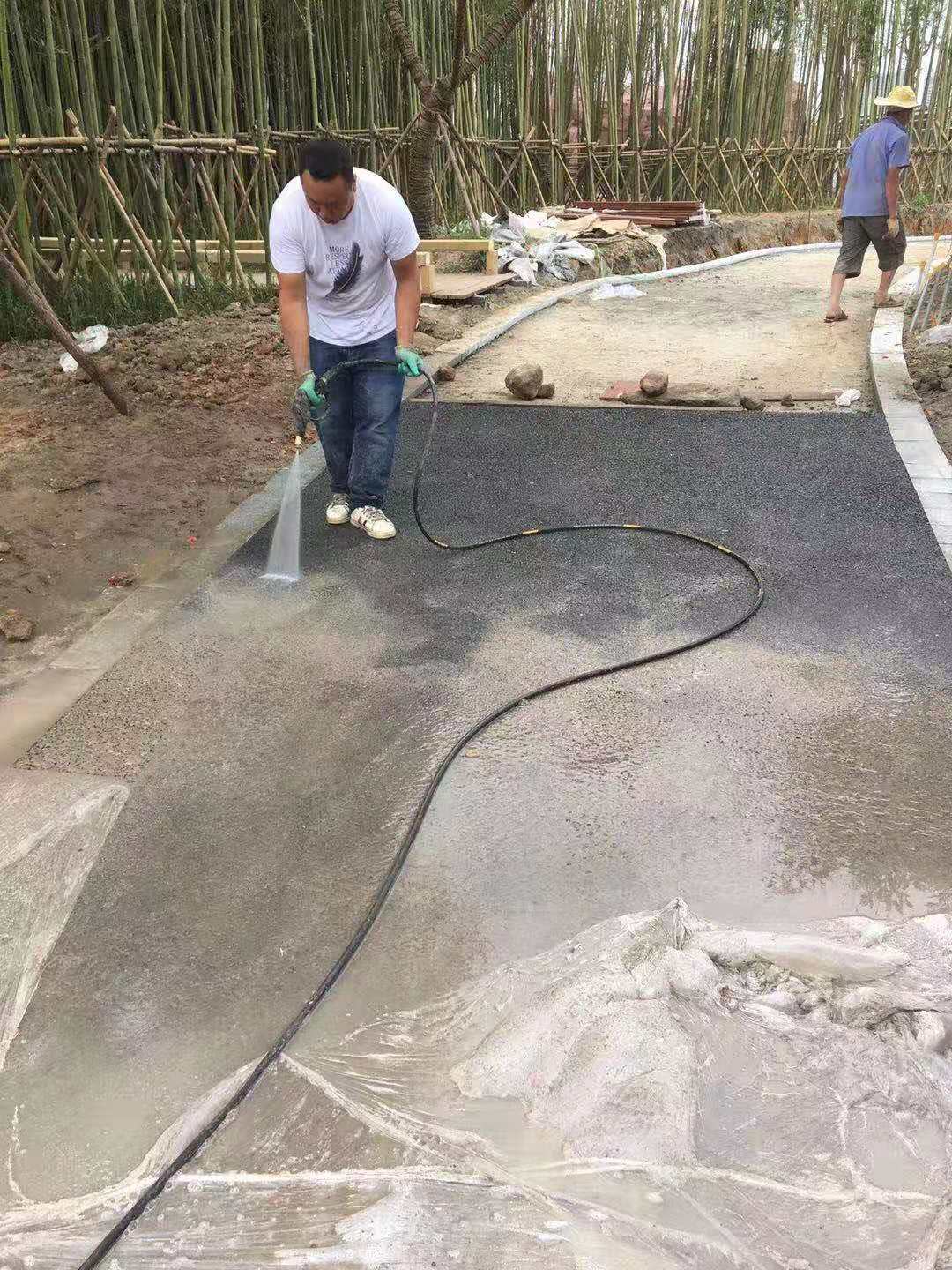

(1)施工步驟;支設模板--預設膨脹縫—鋪設強固透水混凝土面層—覆膜養護—清洗密封
(2)預設膨脹縫:
在澆筑透水混凝土之前,如施工面與路緣石建筑邊沿、檢查井、花池等相接且橫寬都大于5米時,應先將道路兩側路緣預設膨脹材料(在低于設計標高55mm處粘5mm厚50mm寬的泡沫條,其下用柔性材料隔斷)
(3)透水地坪配制:
拌制面層透水混凝土時,應用電子稱準確計量各種專用材料,在不同時間段添加不同量的摻和料,攪拌不同顏色混凝土的攪拌機不得混用。
(4)澆注素色透水混凝土,用混凝土攤鋪機或平板振搗器振壓密實。在不平整處進行材料找補,再次振壓找平,對邊角處著重振搗密實。
